时间:2024-01-02 09:01:42浏览量:字号:AAA
长垣锦城 李文森
河南长垣市12月中旬突降大雪,本次降雪持续6天,最低温度零下16℃,长垣锦城项目6#、7#楼四层结构封顶预售节点进度受到影响,事关项目公司2023年总体工作目标的完成,深感责任重大。

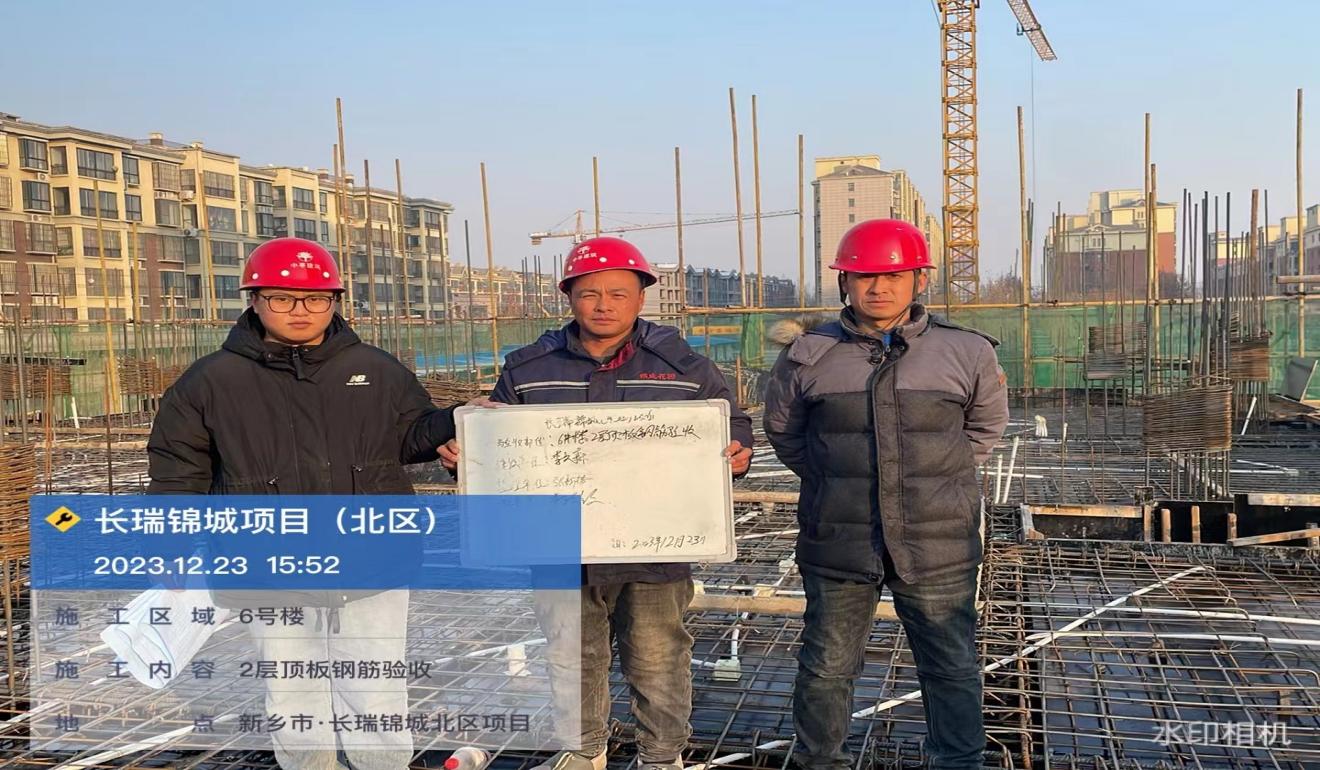

长垣项目部紧急组织总包单位、监理单位、各施工班组召开抢工期专题会,围绕项目建设,定方向、定目标,在牢牢守住安全底线前提下,精心组织生产、合理安排工序穿插,全力以赴赶进度,争分夺秒抢工期,全力确保预售节点实现,具体制定了6#、7#楼工程每日进度计划,每天清点各楼栋各工种人员数量,提前铺排钢筋主材和木方模板等周转材料的采购加工,每日核实计划完成情况、进度偏差分析并制定弥补措施,同时着力夯实施工单位和管理人员责任,严肃计划考核。

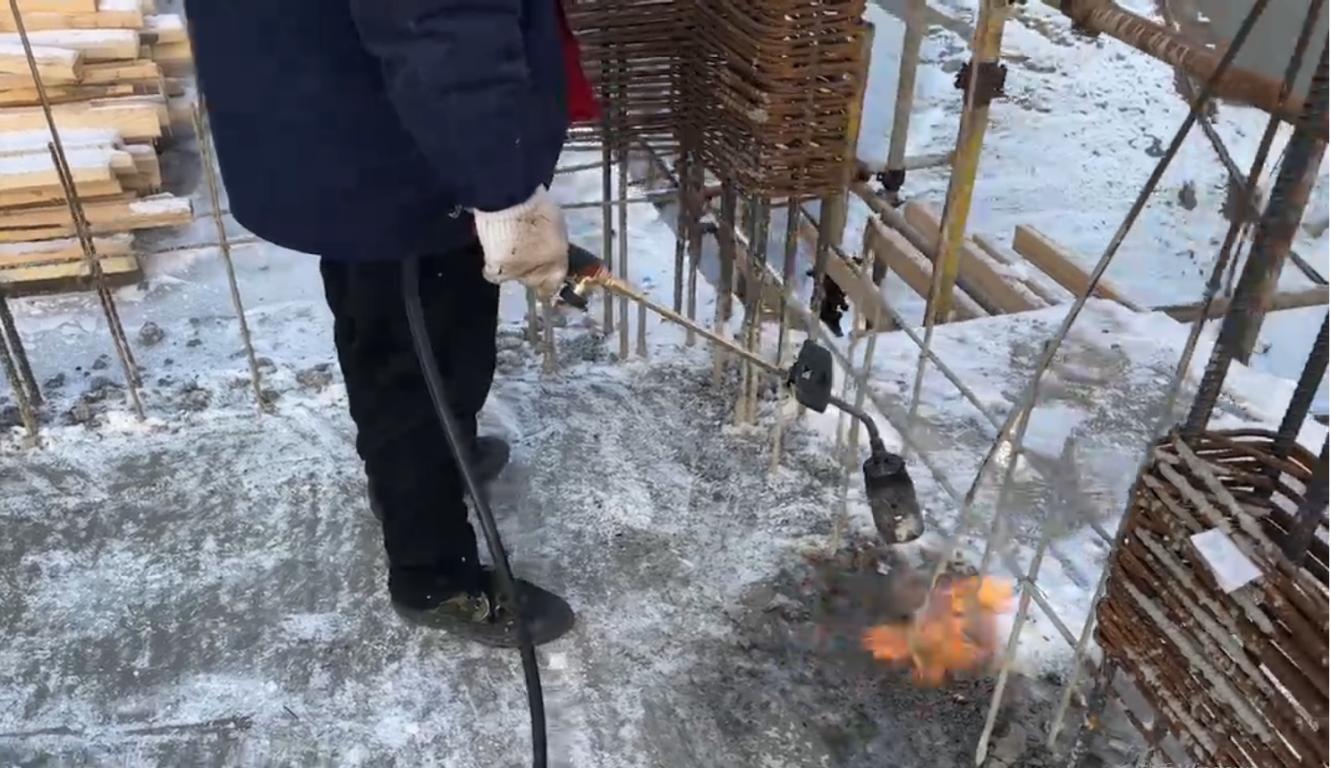

针对低温天气,项目上采取人工、喷灯和热水化雪等方式进行除雪除冰,并对主体楼层内设置加热设备、洞口进行棉毡封闭,混凝土表面棉毡覆盖,专人进行每日混凝土养护巡查和楼内温度量测,确保主体混凝土浇筑和养护质量。
后续长垣锦城项目将继续高质高效地推进工程进度,保证工程质量,在既定时间内高质量达到预售节点,完成预售开盘任务,达到项目公司总体工程进度目标。
